連日來,面對持續高溫天氣,水務集團水環境治理項目建設一線施工人員頂烈日、冒酷暑,倒排工期,全力以赴跑出項目建設“加速度”。
管網工程建設情況
(一)城鄉污水主管網建設保安全、搶工期

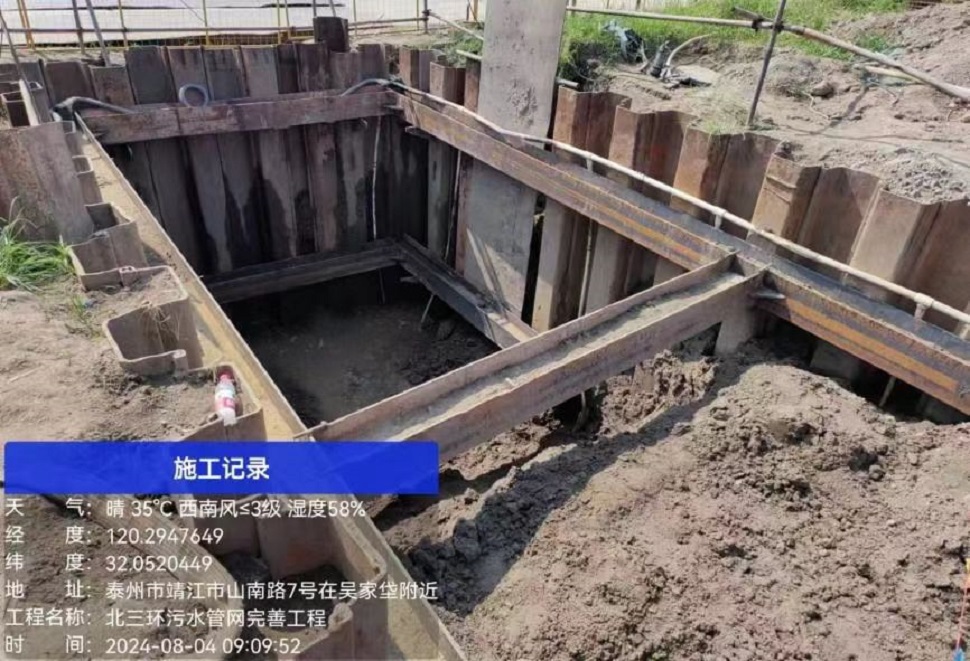

1、北三環后端污水主管網工程緊張施工中,8月10日完成了對W6-W8井降水,對第二道圍檁焊接,對W8號井開挖并加固四周鋼板樁。

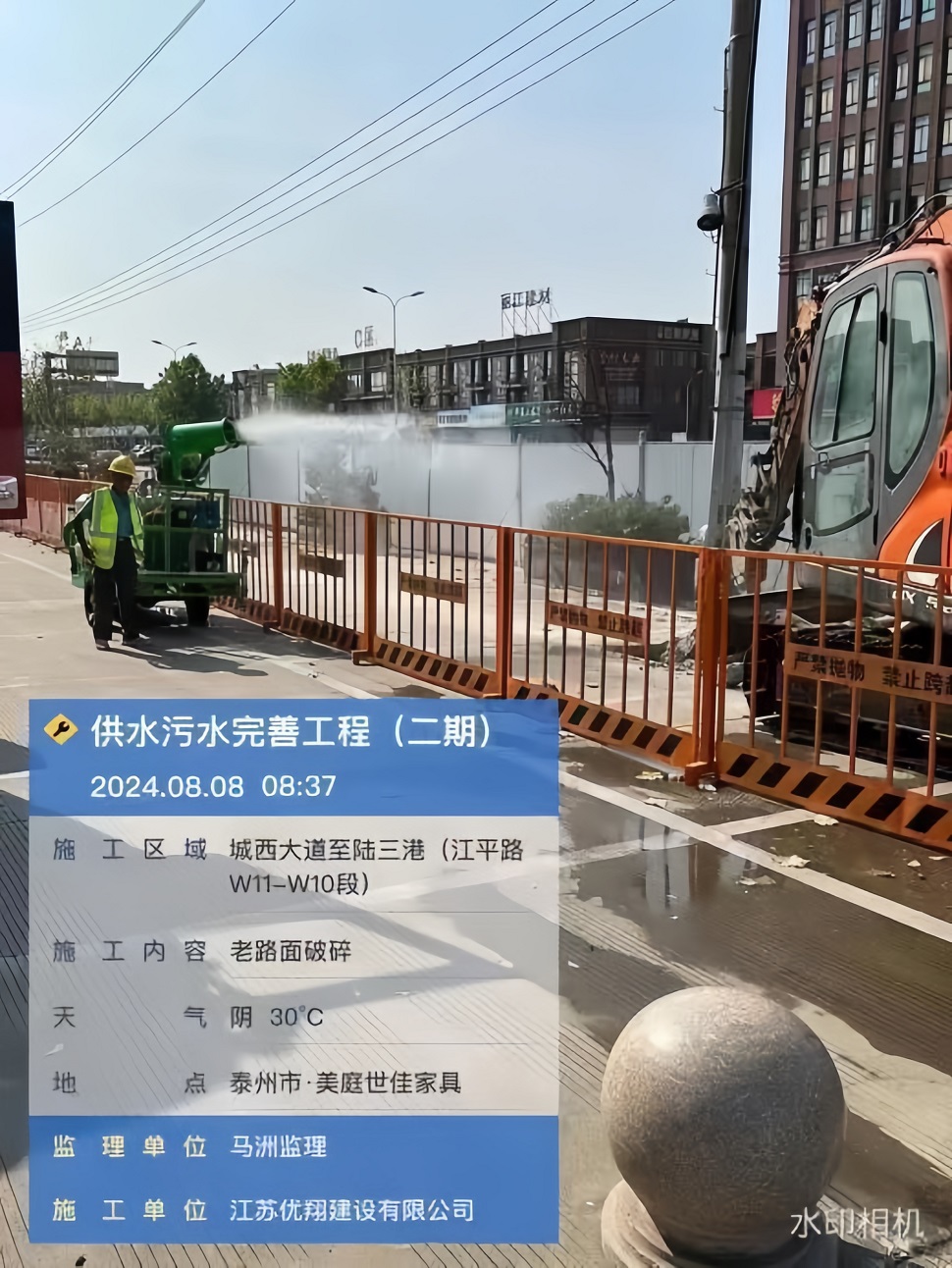

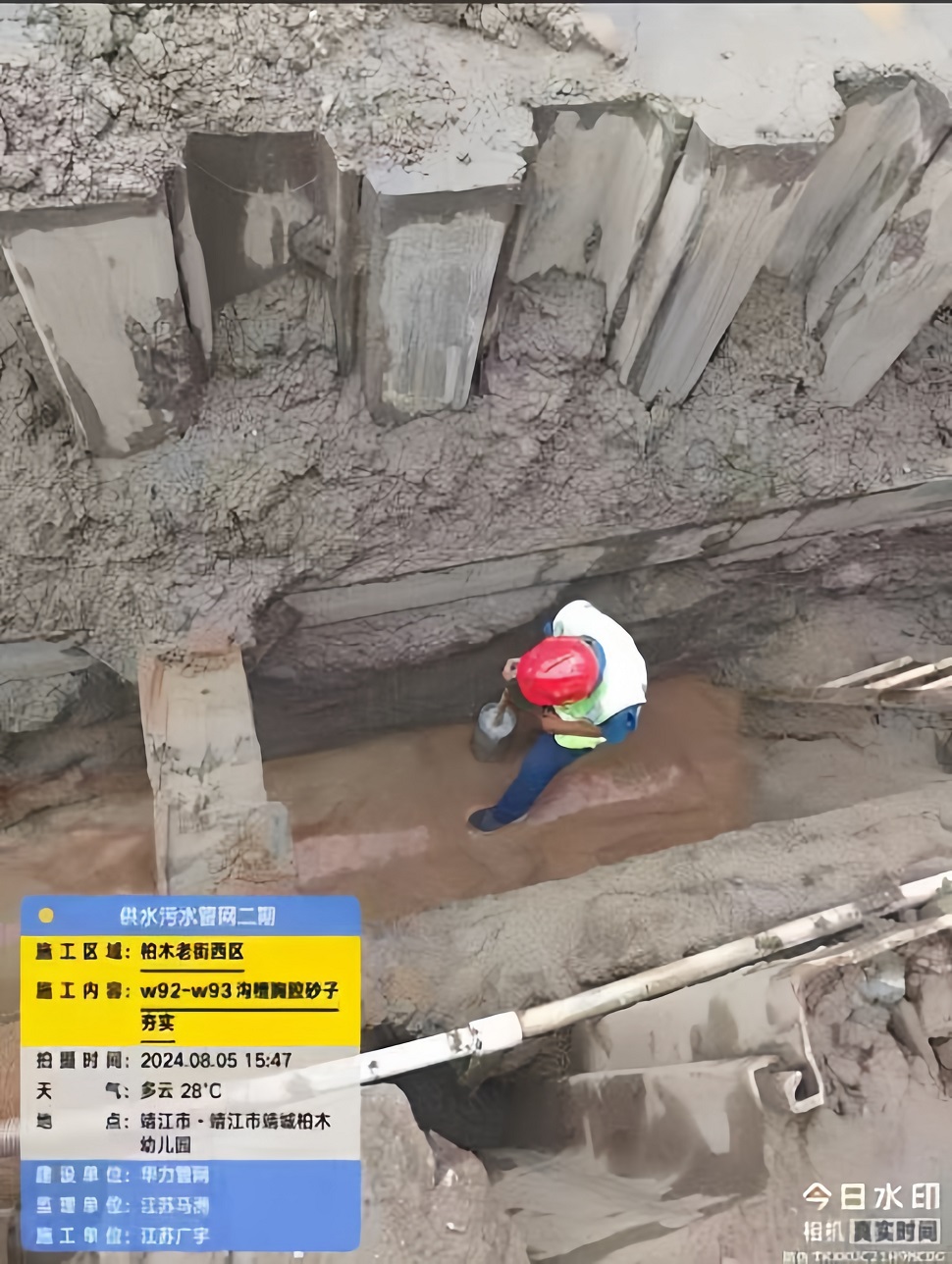

2、陸三港、柏木集鎮、前進港污水管道建設整體推進,柏木集鎮(羅家港-旺橋港)575根拉森鋼板樁進場;柏木(二號橋-柏木橋)安裝鋼圍檁48米、拌灰土600方,對井點降水,對92#井基坑開挖及安裝污水井,并對溝槽開挖。陸三港對成品井預制加工。

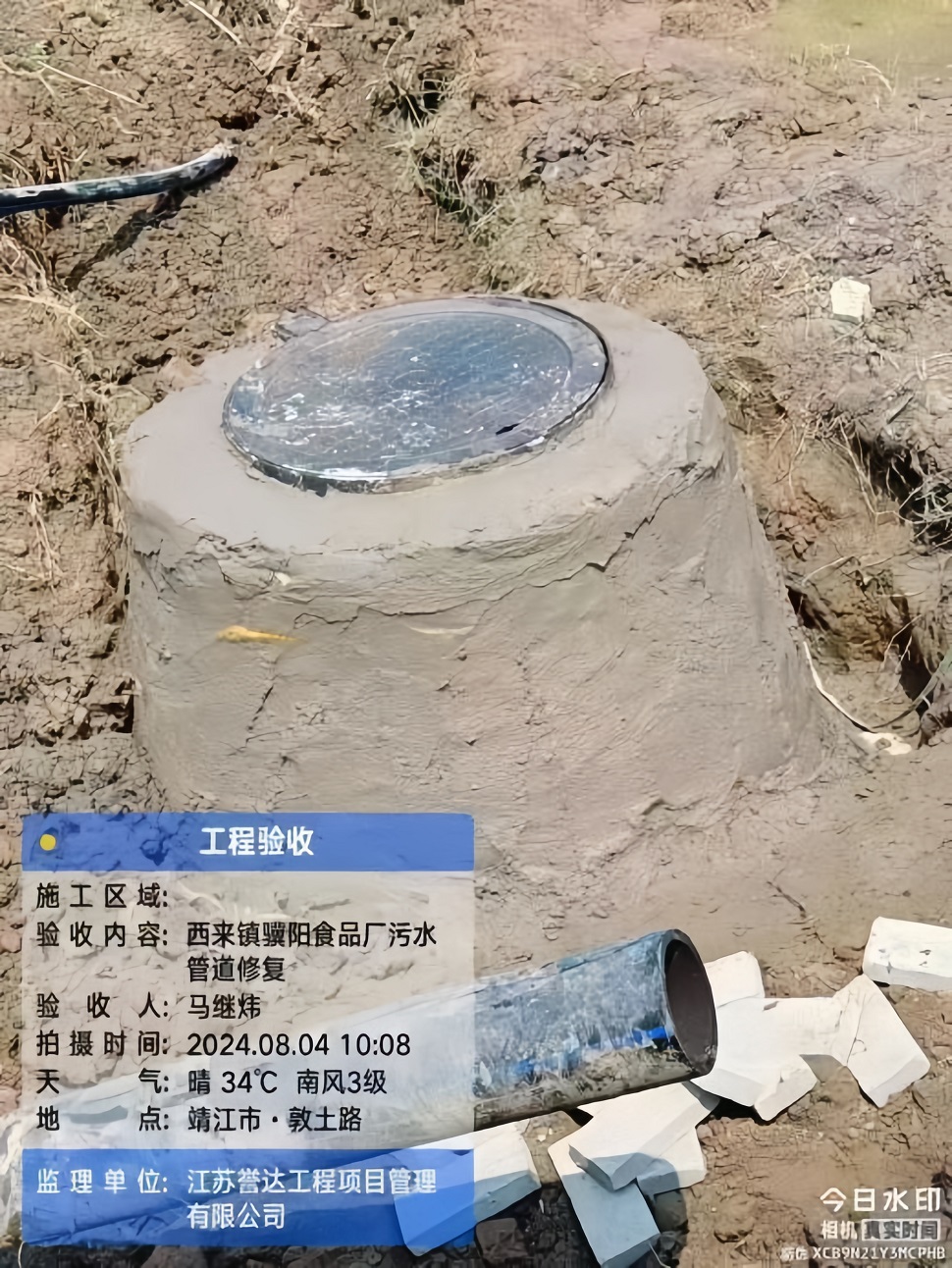

3、其他鄉鎮主要管網建設:東興鎮興揚路(揚子小區—育才路)累計完成管道鋪設155米;斜橋鎮江平公路(新舟船舶—斜新公路)累計完成59米;新橋鎮潤鑫公寓、富貴花苑雨污分流工程地埋管820米已全部完成,正在立管改造共17幢,已完成9幢;西來鎮驥洋食品園區480米污水管道修復工程已完工,正準備驗收;季市鎮季廣路滬陜高速污水管道207米改線工程、馬橋鎮正北小區8戶220米雨污水管道工程、生祠鎮江平路與232省道交叉口281米污水主管修復工程均已完成。
(二)雨污分流建設保質保量

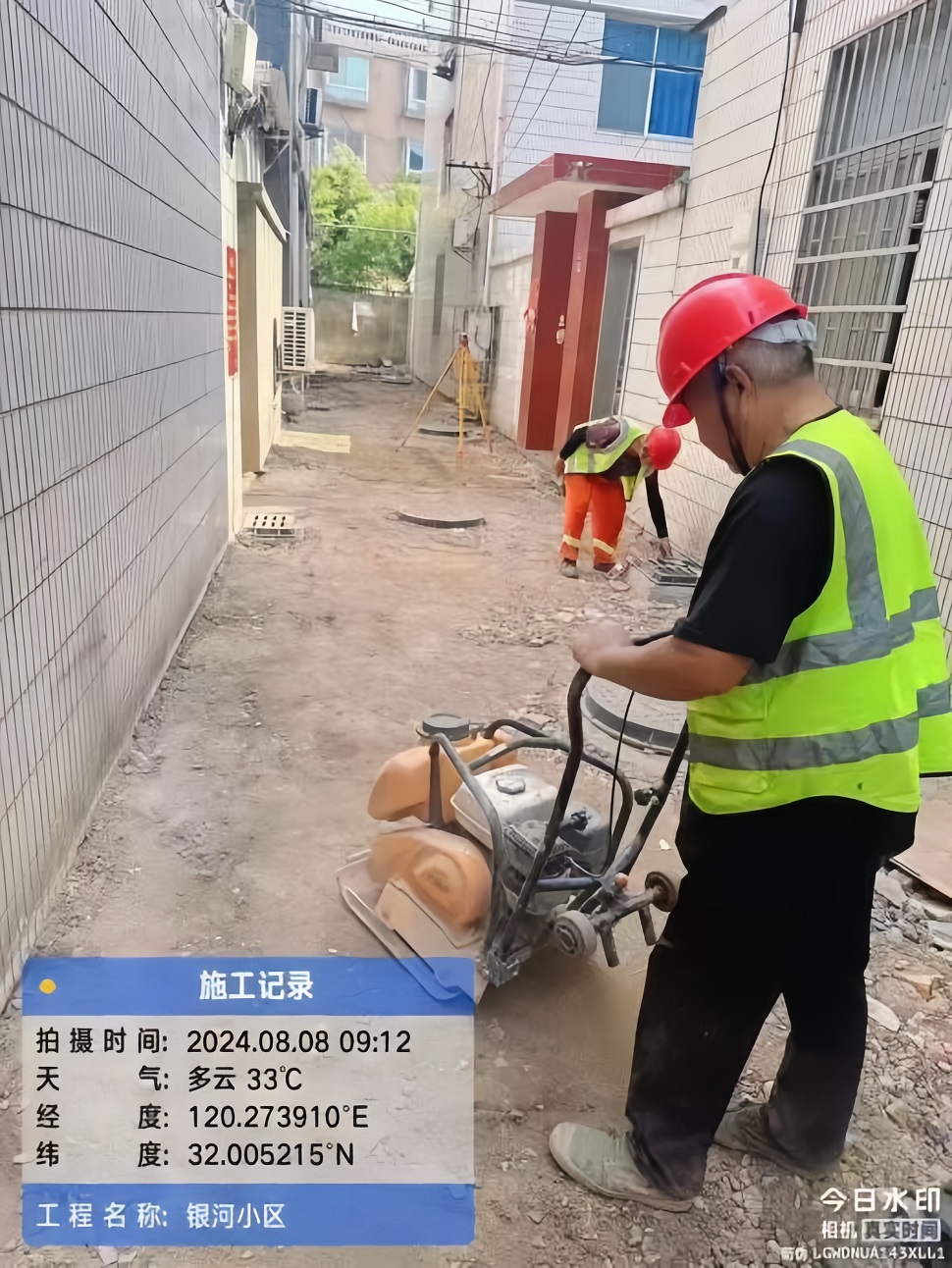

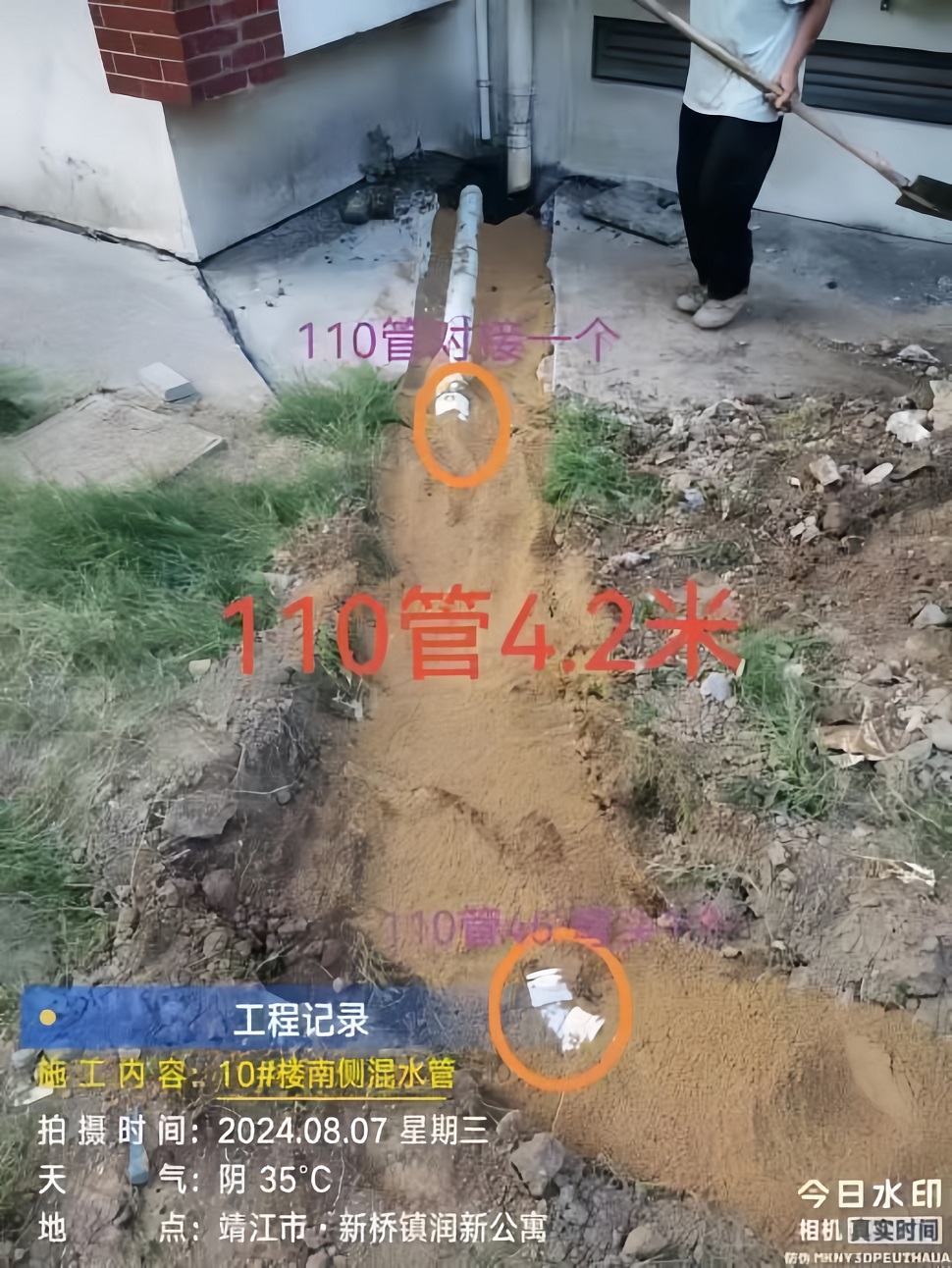

達標區內431個小區雨污分流改造,已開工341個,完工27個。至統計時,老舊小區供排水系統改造工程(48個小區),完成1823.8米管道鋪設,附屬構筑物安裝127個。城東套閘等11個小區累計完成690.8米管道鋪設,附屬構筑物安裝47個;教師進修新村西等7個小區累計完成管道鋪設76米,路面破除與修復28平方米,附屬構筑物安裝6個;福緣人家等5個小區累計完成112米管道鋪設,附屬構筑物安裝14個。142條路段十必接開工96條,完工68條。桃園路、西環南路、玉帶路、興業路、漁婆南路、江洲路等累計完成7352.5米管道鋪設。
管道修補情況

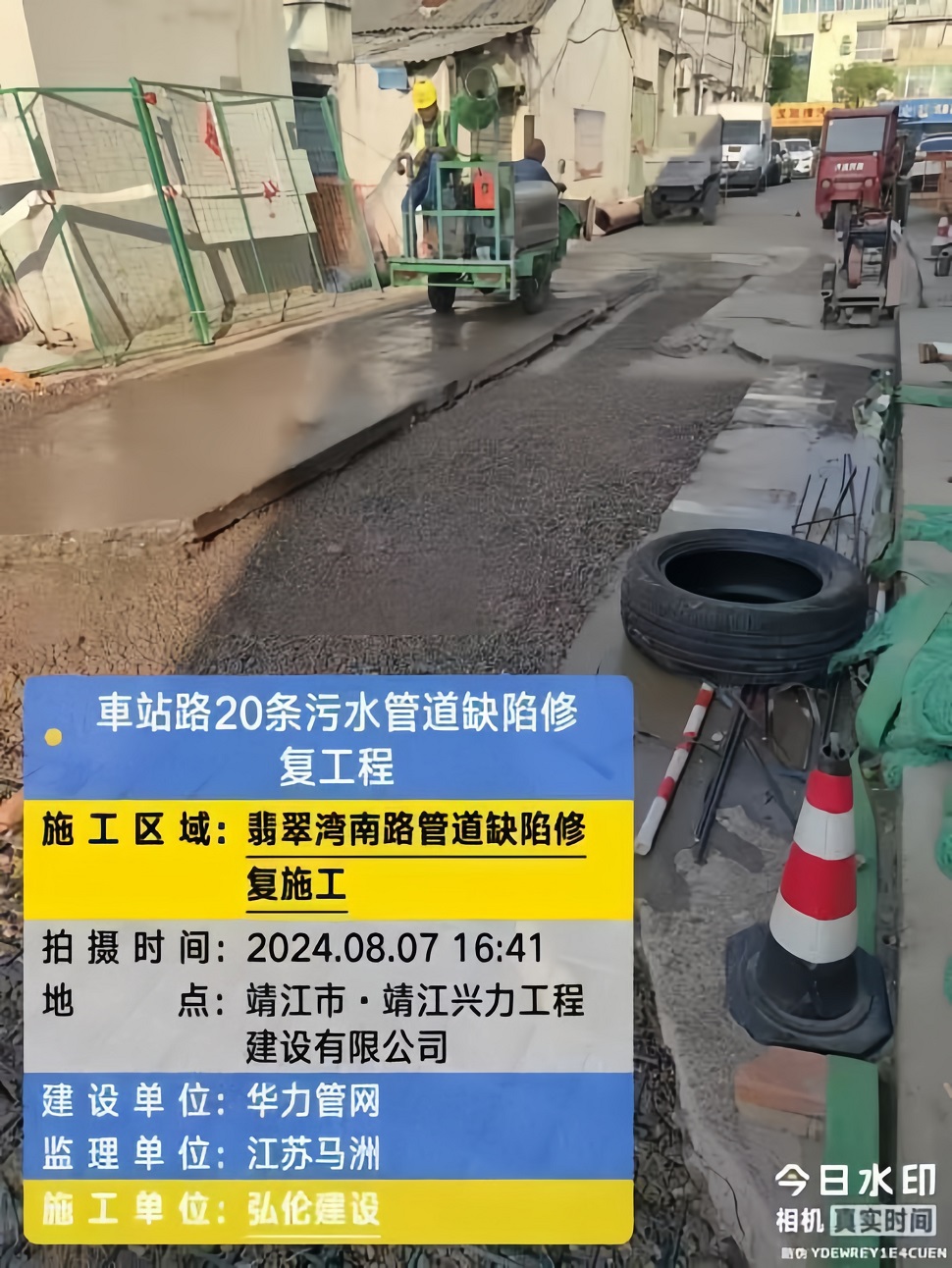

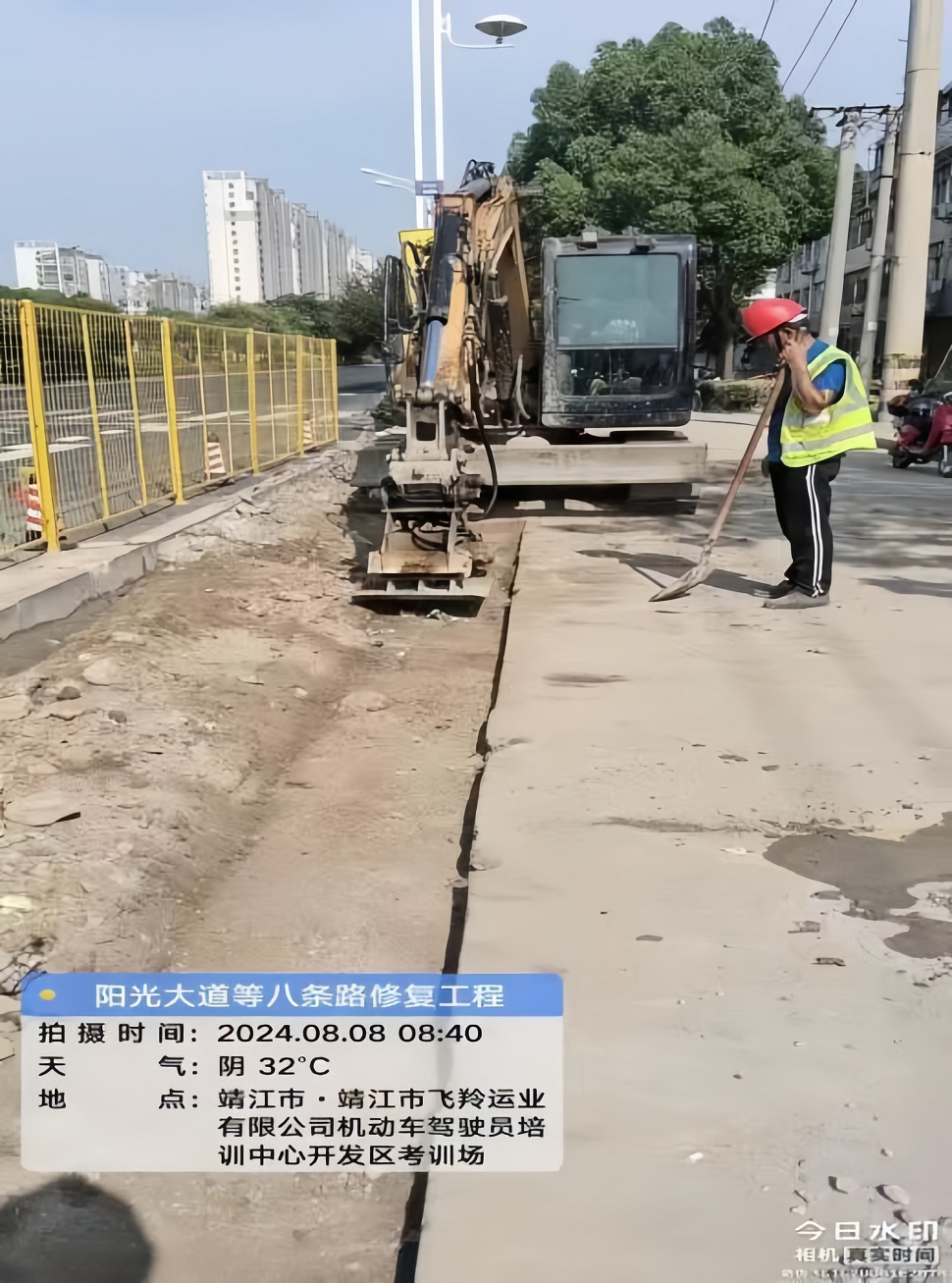

1、管道修復:開挖修復222處,已開工116個,完工29處。第一批陽光大道等8條路開挖修復至8月5日累計完成管道鋪設167.5米。對江洲路和工農路完成2環點狀固化修復;第二批車站路等20條路開挖修復,并對真武河北路進行管道疏通檢測。

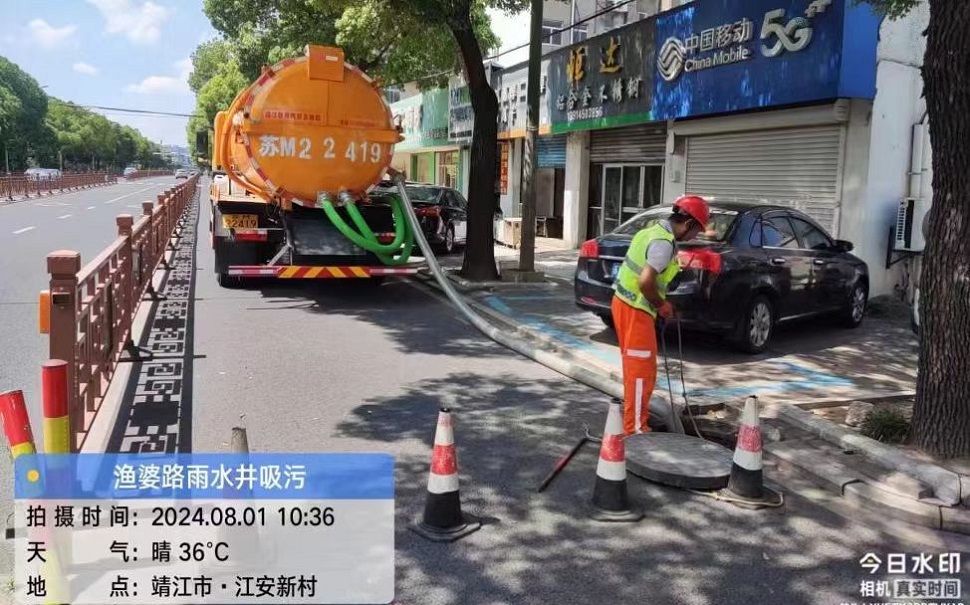

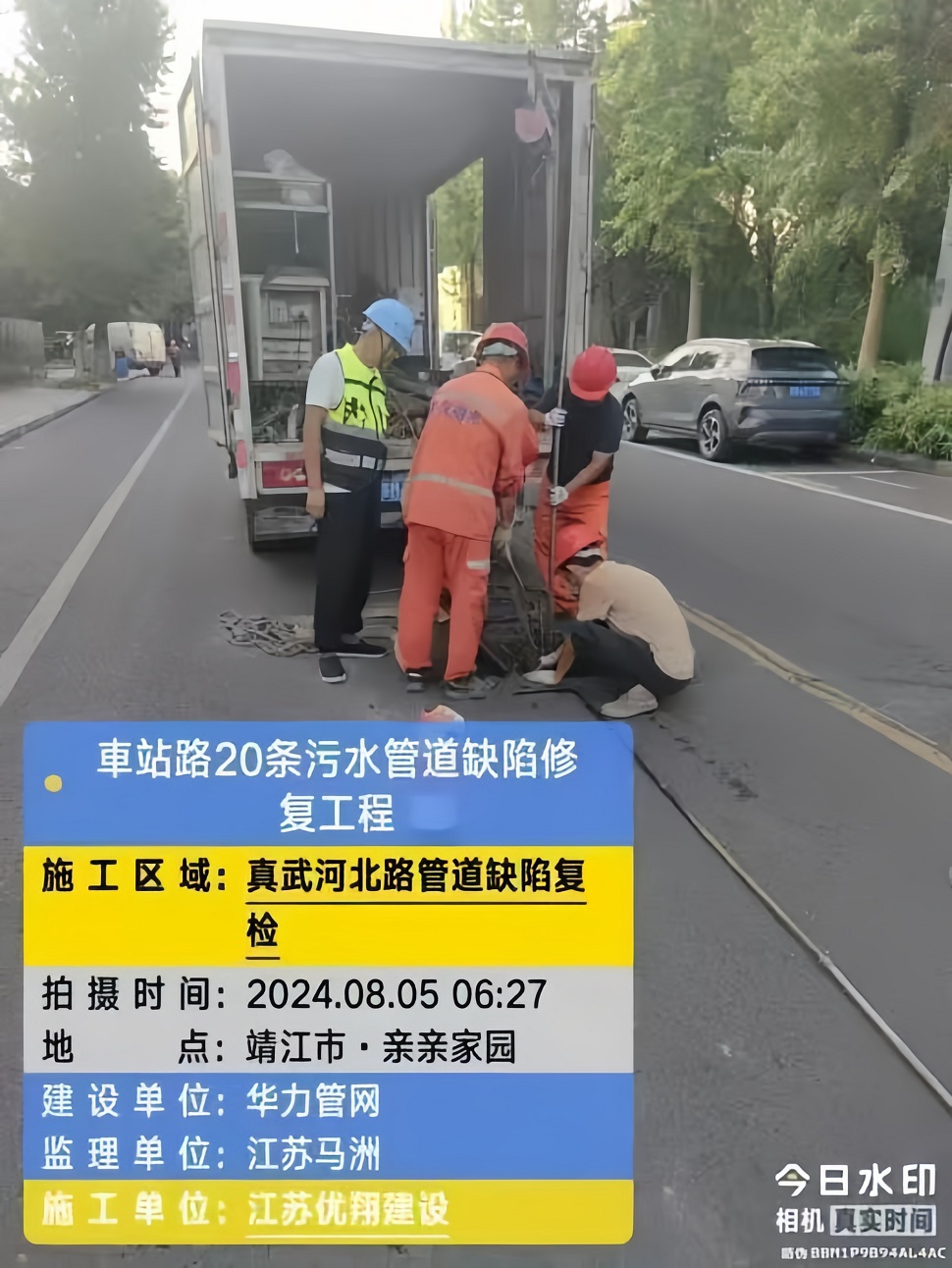

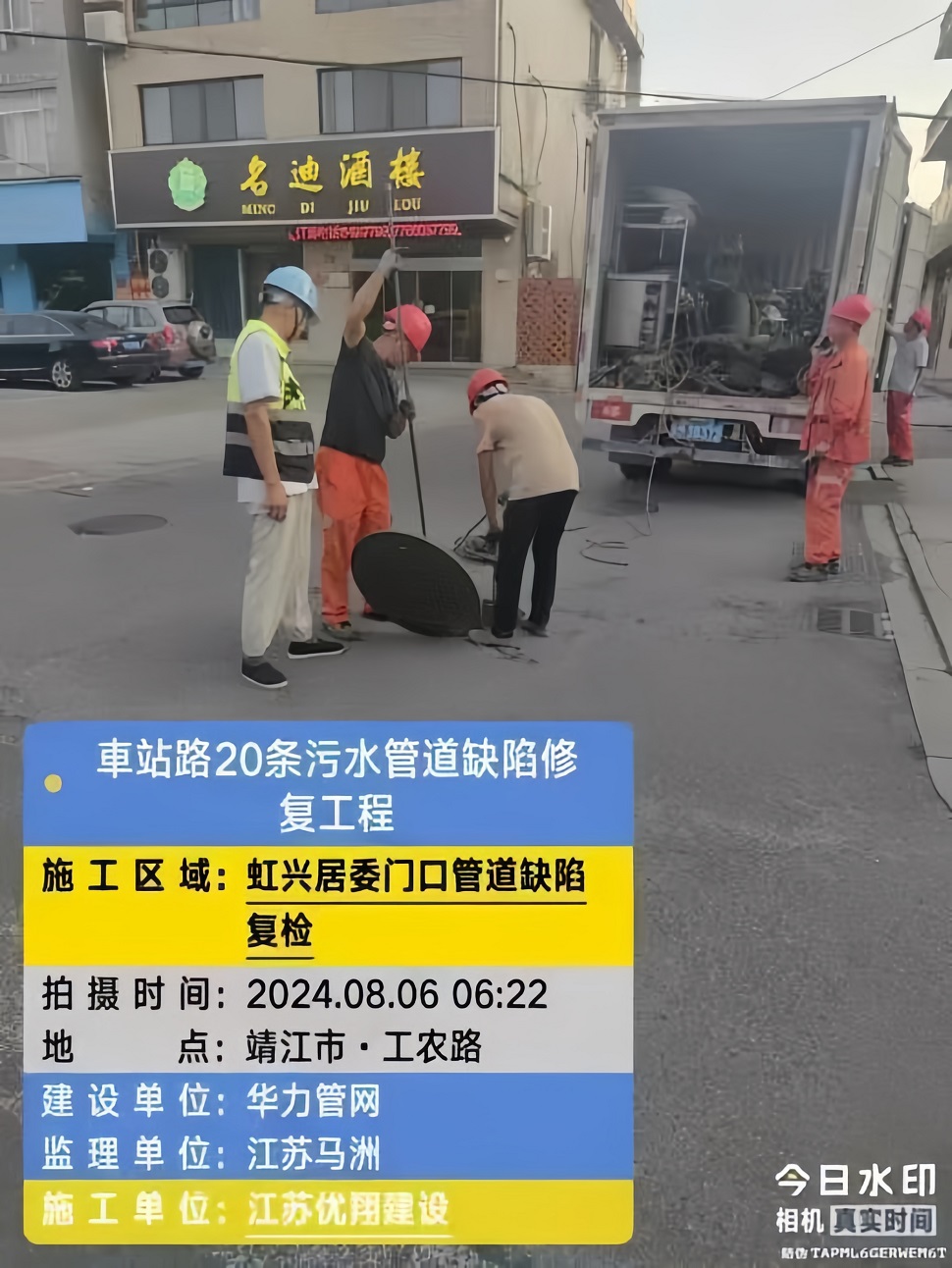

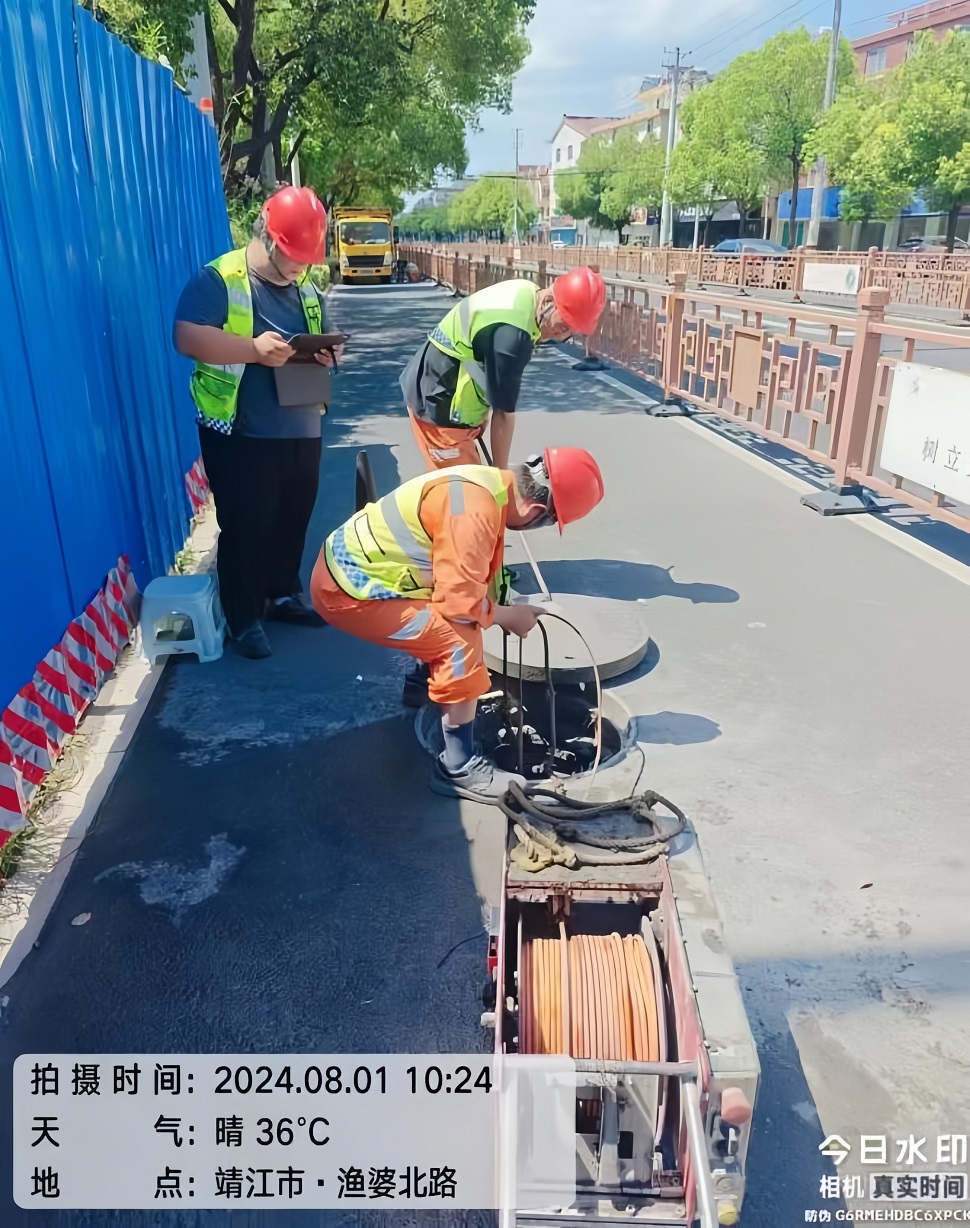

2、污水管道疏通清淤:對朱大路、管網公司南側路(人民路-車站路)、管網公司北側路(人民路-車站路)、勝利街(江平路-團結路)、三江東路(人民路-十圩港)、陽光大道、驥江西路(西環路至人民路)、漁婆路(驥江路-橫港)、新西路、江平路(西環路-新虹橋)、新建路共11條路DN160-DN800管道清淤6015.3米,吸污135立方,清理硬質垃圾590公斤。
3、雨水管道疏通清淤:對橫港至真武河流域漁婆路DN225-DN800管道清淤1730.4米,吸污約60立方。
污水廠站運行情況
華匯城市污水廠7月29日-8月4日日均處理水量7.27萬噸,COD均值312mg/L。城北污水廠7月29日-8月4日日均處理水量2407噸。其他鄉鎮廠日處理水量保持平穩。處理后的水質都能確保達標排放。
